山上地下齊頭並進,人員機械開足馬力。近日,在中國水利水電第十二工程局參與建設的安徽桐城抽水蓄能電站建設現場,500余名建設者正抓緊施工,推進工程建設。
據悉,桐城抽水蓄能電站是國家“十四五”能源建設重點工程,總裝機容量1280千瓦,總投資72.57億元。中國水電十二局主要承擔電站上下庫進出水口、引水系統、廠房洞室群及尾水系統等施工任務。

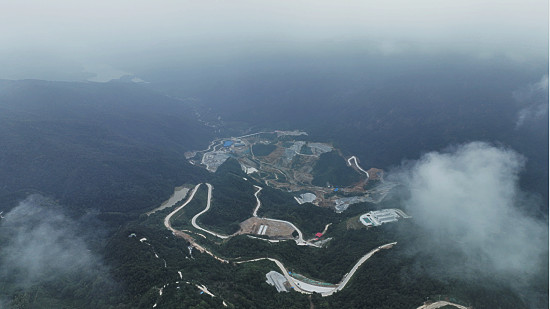

桐城抽水蓄能電站施工現場。
據介紹,中國水電十二局作為國內全面掌握大型抽水蓄能電站關鍵施工技術的企業之一,20多年來一直在抽蓄領域深耕,參與建設了我國30余座抽蓄電站。2022年11月,中國水電十二局順利中標桐城抽蓄能電站輸水發電系統建設項目。
桐城抽水蓄能電站位於安徽省會經濟圈中心城市和皖江城市帶附近。在桐城抽水蓄能電站之前,中國水電十二局先後參與了安徽響水澗、佛子嶺、績溪等抽水蓄能電站的建設。
在響水澗抽水蓄能電站建設過程中,中國水電十二局建設團隊面對引水豎井深度深、井徑大、工程建設綜合難度大等問題,以項目為依託,開展科技創新,建成後的引水系統比同類項目的滲水量要小得多。2014年,榮獲國家優質工程獎的響水澗抽水蓄能電站項目,使中國水電十二局在抽水電站建設領域的影響力進一步增強。

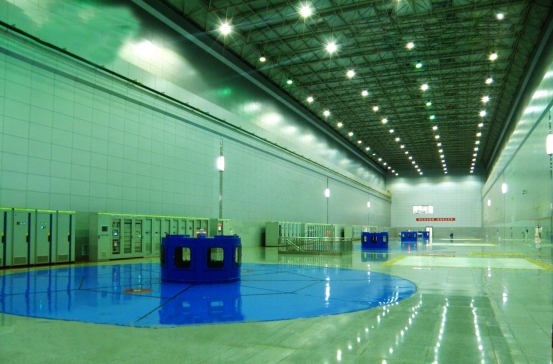

安徽響水澗抽水蓄能電站地下廠房。

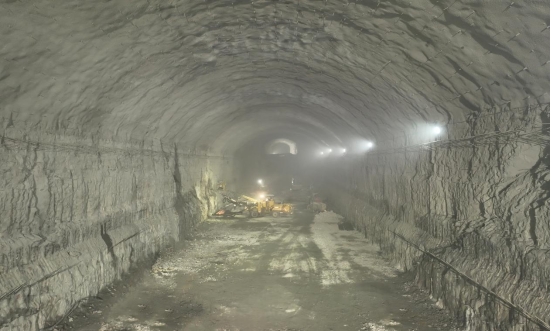

桐城抽水蓄能電站地下廠房由水電十二局承建,地下洞室群開挖總量約60萬方,具有開挖規模大、施工工期緊、工程施工難度大等特點。中國水電十二局抽調業績突出的抽蓄施工管理團隊,以打造“工期標杆”為目標,高效推進項目履約。
桐城抽水蓄能電站地下廠房。
在地下廠房開挖過程中,中國水電十二局大力推行“機械化減人、自動化換人”。採用三臂鑽、濕噴&車、登高作業&車等大型設備,進一步降低了安全風險,加快了施工進度,提高了工程質量。在排水廊道施工中,應用的全斷面隧道掘進機,具有自動化程度高、施工速度快、安全經濟等特點。其掘進速度在同等條件下為常規鑽爆法的6倍左右,可提前完成工程,提前創造價值。

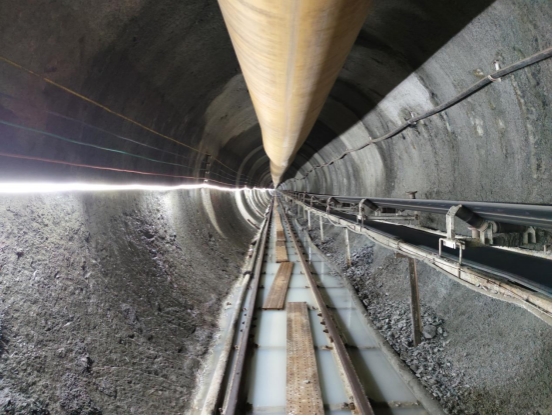

排水廊道TBM施工效果。
同時,中國水電十二局不斷優化施工工序,通過支護作業與開挖作業上下游錯距平行施工等方式,實現各工序的緊湊有序銜接,最大程度上保障了施工進度,使月開挖強度達到190米。
目前,桐城抽蓄工程主變洞首層已開挖完畢,下庫進水口開挖85%,上庫進出水口50%,砂石骨料及混凝土生産系統已投入試運行,輸水系統全部進入開挖階段,工程各項工期均比合同工期提前開展、提前施工和提前完成,交出了一份優秀的“工程進度”。
中國水電十二局牢固樹立“違章就是隱患,違章即事故”的理念,紮實推進安全生産工作,在地下廠房、排水廊道、砂石料系統三個區域開展無違章示範區創建,制定了以高水平安全管理保障項目安全生産的創建工作方案。在標準化佈置無違章作業面方面,按照標準圖冊佈置了安全講評&、反違章知識發光展板、施工風險管控動態公示牌等各類安全文明設施,確保了施工管理規範化和標準作業。
中國水電十二局堅持綠色施工,持續做好生態環境保護工作。在施工區、生活區設置環保型免水打包移動式衞生間,在施工現場設置滿足施工需求的污水處理系統設備,將砂石料系統與混凝土拌和系統沖洗廢水、各處隧洞施工排水、生活污水等各環節産生的污廢水進行處理和回收利用。在揚塵處理方面,中國水電十二局針對鑽孔作業易産生粉塵難題,配備具有捕塵系統的液壓鑽機,採用能夠濕法作業的單臂、多臂鑽機,多措並舉降低揚塵;此外,還採用自動化防爆型在線監測系統,實時監測空氣質量。
桐城抽水蓄能電站鳥瞰圖。
桐城抽水蓄能電站龐大的“地下宮殿”需要6年才能施工完成,建設者會在300多米的地下,用2000多個日夜的默默堅守與拼搏付出,為桐城抽蓄裝上“心臟”、注入動能。桐城抽蓄這顆“明珠”點亮後,每年發電量約21.44 億千瓦時,可減少燃煤消耗約11.6萬噸,減排二氧化碳約30萬噸,相當於植樹造林約1萬公頃,生態效益顯著,能夠為國家早日實現“雙碳”目標添磚加瓦。
中國水電十二局將充分發揮抽水蓄能電站建設領先優勢,依託工程開展核心技術攻關,全力將桐城抽水蓄能電站打造成為“樣板工程、優質工程、標杆工程”,向屬地政府和業主交出一個滿意答卷。(韓佳福/文 周磊/圖)
