新華社西寧12月1日電(記者張子琪)記者從國家電投集團黃河上游水電開發有限責任公司了解到,由該公司負責建設的羊曲水電站首&(2號)機組定子11月30日吊裝成功,標誌着羊曲水電站機電安裝工作取得階段性勝利,為電站實現2024年8月首&機組投産發電目標奠定了基礎。

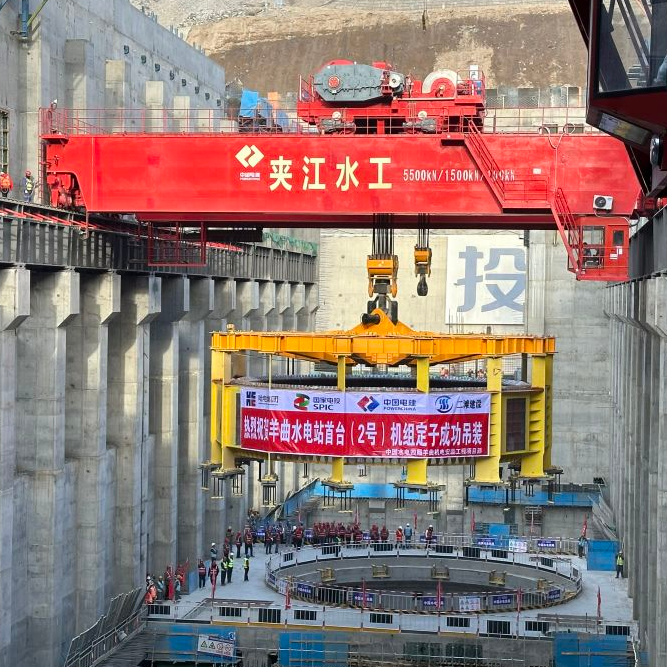

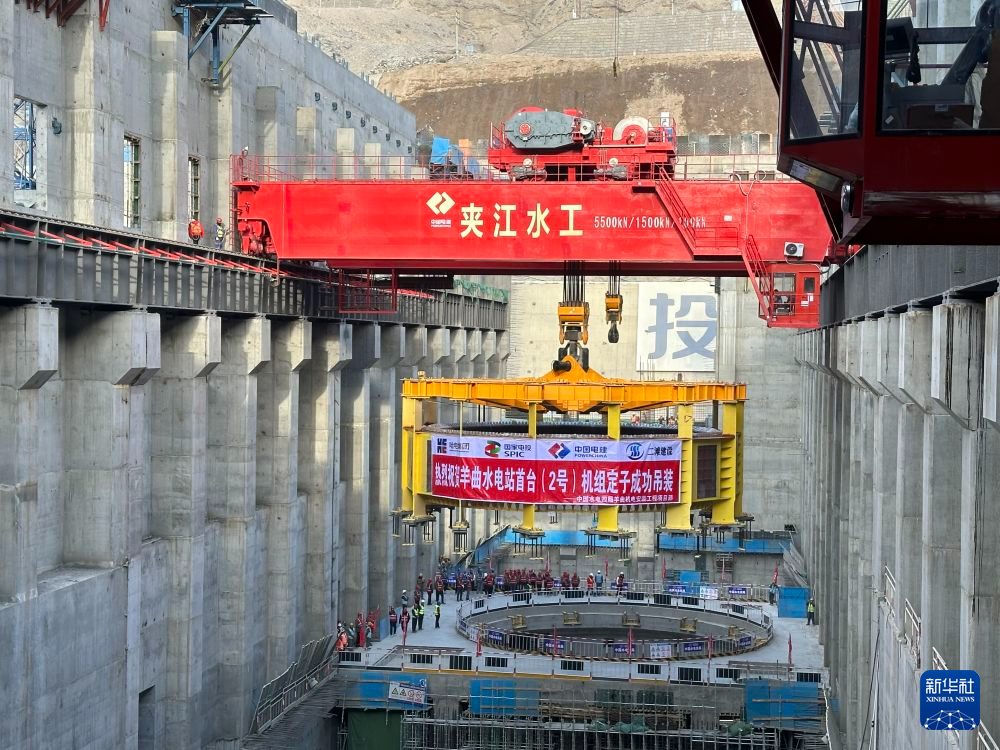

圖為羊曲水電站施工現場。(受訪單位供圖)
羊曲水電站位於青海省海南藏族自治州興海縣和貴南縣交界處的黃河干流上,是青海省清潔能源外送通道的重要支撐調峰電源。電站總裝機容量120萬千瓦,平均年發電量約47.32億千瓦時。
國家電投集團黃河上游水電開發有限責任公司羊曲籌建處主任楊雲峰説:“羊曲水電站作為±800千伏‘青豫直流’特高壓外送通道的重要配套支撐調峰電源和海南州千萬千瓦級新能源基地的重要支撐電源,建成後將有效保障‘青豫直流’特高壓外送通道滿負荷送電,對促進青海省新能源規模化開發應用和打造黃河上游清潔能源基地提供有力支撐。”

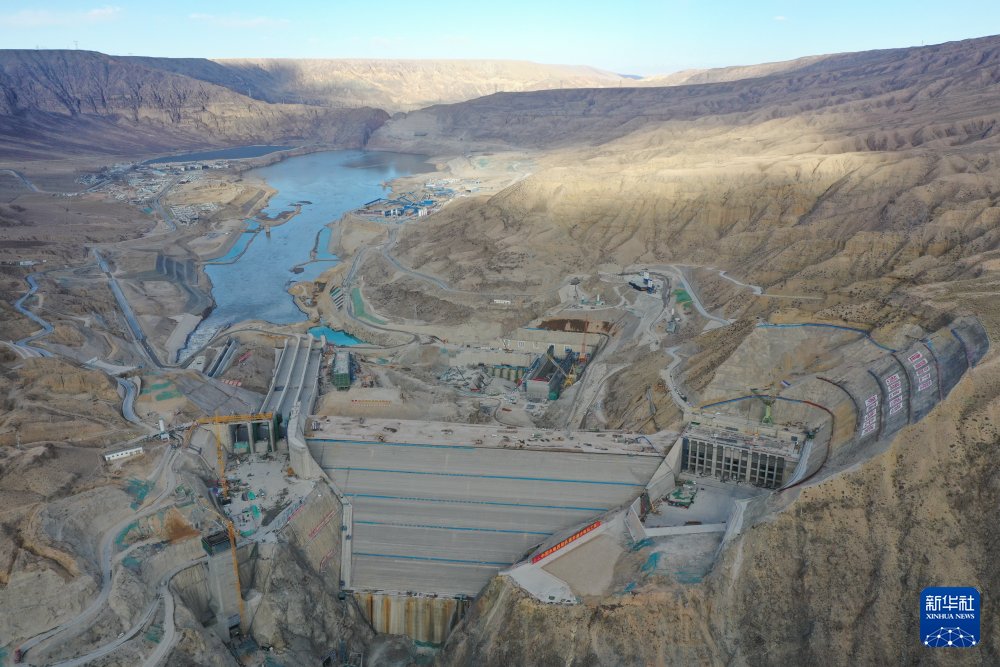

圖為羊曲水電站一角(無人機圖片)。(受訪單位供圖)
據了解,定子是整個水輪發電機組中重要的核心部件之一,是將機械能轉換成電能的關鍵設備。本次吊裝的定子鐵芯內徑12800毫米,外徑15000毫米,高度2550毫米,由15.7萬餘張0.5毫米厚的硅鋼片疊裝而成,吊裝總重約520噸,歷時3個半月組裝完成。
國家電投集團黃河上游水電開發有限責任公司工程建設分公司工程部主任張峰華介紹,為確保冬季施工安全及質量,各參建單位反復審查完善施工方案,採取混凝土澆築、金屬結構焊接保溫措施的同時,嚴格執行“三檢一驗”制度,精準排查治理施工安全隱患和作業風險,全力保障工程建設按期推進。(完)
