貴州甕安:未雨綢繆 全力防汛

2024-07-10 10:50:21  來源:甕安縣水務局

  入汛以來,甕安縣水務局始終堅持“安全第一、預防為主”的原則,以錨定“人員不傷亡、水庫不垮壩”為目標,以“完善組織體系、完善預警預案、完善隱患整改、完善物資儲備”為抓手,抓早抓小抓細抓實各項工作,進一步築牢抵禦水旱災害“第一道”防線。

  做好防汛工作“未雨綢繆”是關鍵。甕安縣水務局依託貴州省水旱災害防禦調度指揮系統,建設了水旱災害防禦指揮&&,涵蓋山洪災害、水庫監測系統,集成水務、水文、氣象、應急等有關部門的監測信息。通過每天24小時監測預警,及時發布水情及預警信息。今年入汛以來,縣水務局聯合縣氣象局發布山洪災害風險預警3次,發送預警短信1300條,應急叫應相關責任人93人次。

  “我們實時監測水情、雨情、工情,一旦遇到特殊情況,我們與涉及部門互通情況,第一時間叫應相關責任人,做好巡查防守,發現度汛隱患及時消除,將損失降到最低。”甕安縣水旱災害防禦服務中心工程師楊明東説。

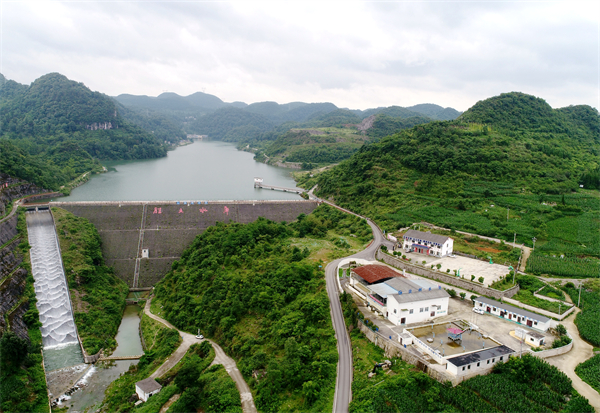

  當前已進入主汛期,甕安縣多個河道、水庫等均呈現水位上漲趨勢。水庫調蓄被譽為防汛抗洪的“王牌”,水庫安全度汛是防汛的重點環節。

  “釣魚的,請你們把竿收了,這是一級保護水源區,不能釣魚。”

  在平定營鎮勝土水庫,巡壩責任人黃明剛像往常一樣,認真查看監控水庫周圍環境、水庫水位,實地檢查水庫大壩是否安全,排水溝、溢洪道、啟閉設備等重點部位是否正常運轉,並對危險區域進行警戒,發現河堤兩側、水庫邊有滯留或垂釣群眾,及時勸離。

  “我每天都會去壩上、壩面或者左右壩階、溢洪道那些重要的地方觀察監測,通過手機App看水位,還通過監控觀察水庫周圍的情況。遇到暴雨的時候,我們就會加強巡邏,發現風險隱患我們及時地處理並上報。”勝土水庫巡壩責任人黃明剛説。

  據了解,為了更加積極主動應對水旱災害事件,縣水務局還在汛前調整了水旱災害防禦工作領導小組、水旱災害防禦應急隊伍,認真落實47座水庫、3座水電站、401口山塘防汛“三個責任人”,54處山洪災害危險區“三個負責人”工作機制,對全縣45處山洪災害雨量站進行了檢查和維護。針對排查出的隱患,建立隱患&賬,逐一落實整改責任人,逐項制定整改措施,確保正常運行。結合水工程風險特徵,編制甕安縣重點防洪風險布控圖,將各類水工程劃分重大、較大、較低、低風險等4類風險,使風險管理有的放矢,風險應對心中有數。

  同時,新增建設19處山洪災害水雨情一體化監測預警設施,升級改造全縣45座水庫水雨情監測設施,結合氣象站點、山洪雨量站點,形成縱向到底、橫向到邊的監測預警“矩陣”,進一步提升監測預警精準度,發現問題及時整改。

  除了完善組織體系、預警預案、隱患整改外,縣水務局還按照防汛有關要求,充實物資儲備並提前對儲備的抽水機、發電機、水泵等防汛搶險設備進行檢修,確保應急搶險時拉得出、用得上。目前共儲備抽水機210&、輸水軟管12000米、雨傘110把、雨鞋150雙、救生繩14圈、發電機2&、水泵30&、土工布2000平方米、彩條布15000平方米,能有效保障防汛應急搶險使用。

  山洪防治事關人民群眾的生命和財産安全。近年來,縣水務局搶抓增發國債水利項目投資機遇,積極爭取更多項目資金支持,持續強力推進防洪減災項目建設,全力提升防範化解山洪災害風險的能力水平。

  來到平定營鎮平定營社區,蜿蜒的河道穿行於蔥鬱的田壩間,挖掘機正在疏浚河道,工人正在修砌堡坎,現場一派繁忙景象。

  “項目於今年3月6日開工建設,目前已完成堤防建設2.4公里,為了保證安全度汛,本項目平均每天投入約50餘人。”甕安縣甕安河花江段河道治理工程技術負責人刁夢娜介紹,項目建成以後能夠保護沿線800多人的生命財産安全以及2000多畝農田。

  據了解,該工程是按照五年一遇的洪水標準建設,主要建設任務是河道防洪治理,同時還兼顧改善河道生態,從而提高農村人居環境。工程總投資1980萬元,河道綜合治理4.3公里,堤防建設6.24公里。

  由於平定營鎮平定營社區田壩連片低平,如遇到持續暴雨天氣,周邊田壩便容易被洪水淹沒。今年進入汛期以後,建設完成的河段抗洪效果已初步凸顯,解決了周邊老百姓的一件心頭大事。

  “今年政府大力支持,來把河道修好了,田沒有被水衝,對我們老百姓大有好處,大家都滿意。”平定營社區居民吳啟書高興地説。

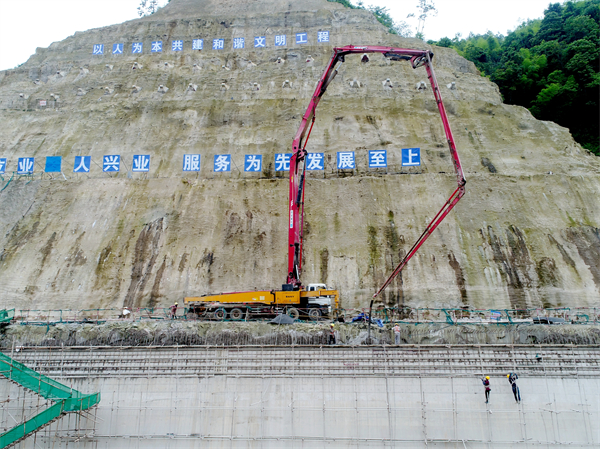

  另一邊,在建中鎮的擦耳岩水庫項目建設現場,一輛輛運輸車平穩穿梭於山間,工人們正在進行擋墻澆築、溢洪道清理等工作。

  做好防汛工作是確保項目建設安全實施的前提。進入汛期以來,項目施工方認真落實落細各項防範措施,全力以赴保安全、抓質量、促進度。

  “我們是嚴格按照24小時的值班制度,汛期所有的邊坡都有臨時的監測點,每天觀察反饋邊坡是否有裂縫和沉降等情況。目前工程進度完成了70%,下一步我們會加大人員設備投入,爭取項目早日建成,産生經濟效益。”擦耳岩水庫項目施工方負責人賴興瑞説。

  擦耳岩水庫項目的建設事關甕安縣長遠發展,是重要的民生福祉。據了解,水庫壩址位於水尾河下游的翁家山河段,屬長江流域烏江水系。水庫校核洪水位1188.49m,總庫容812萬m³,工程等別為Ⅳ等。工程主要包括:擋水、引水、泄水、取水及輸水建築物。項目建成投用後,將有力保障甕安縣城中心城區供水,年供水量1030萬m³。

  甕安縣塘坎上水庫、河道治理、山洪溝治理等9個項目獲得2023年國家新增發國債第一批資金支持,獲得國債資金5.26億元。其中3條河道治理項目,已治理5.2公里;4條山洪溝項目,已治理5.8公里。同時,為了應對旱情,去冬今春以來,累計投入資金1033萬元,實施應急農村供水項目8處,建成後可鞏固保障受季節性缺水影響的珠藏、江界河等鄉鎮約17萬名群眾用水需求。

  “在下一步工作中,我們將統籌做好汛情、旱情調度和蓄水保水工作,進一步嚴格落實汛期24小時值班等各項防汛抗旱工作要求,加強水情、雨情的預警監測,保障水旱災害應急處置能力,加快推進河道治理以及山洪溝防洪減災項目的建設,不斷夯實全縣水旱災害防禦基礎,保障人民群眾生命財産安全。”甕安縣水旱災害防禦服務中心主任雷傅宇説。(趙仁妃 趙才旭 盧錫江)
