濱海快線南公園站至三叉街站區間雙線安全通過閩江。

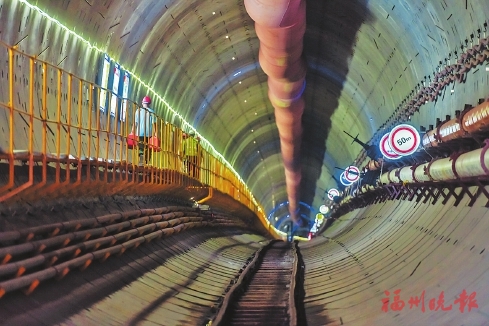

14日,隨着福州濱海快線(F1線)南公園站至三叉街站區間(簡稱“南三區間”)左線(下游)第848環管片拼裝完成,“榕耀”號盾構機到達閩江南岸,濱海快線過江段中地質條件最為複雜、風險最高的區間雙線安全通過閩江,攻克重要的里程碑節點。
據介紹,濱海快線還有一處過江段,即濱海快線在帝封江設帝封江高架站,出站後線路上跨烏龍江,進入祥謙,在324國道西側(原祥謙鎮政府)設置祥謙高架站。
遭遇斷裂帶破碎地層 泥水倉搬出半噸巨石
南三區間起於南公園站,沿六一路向南敷設,至南&路進入濱海快線三叉街站,線路總長約2910米。其中,左右線過江段長280米,盾構施工過程中遇到F10斷裂帶破碎地層、江底不明鋼板阻路導致地層大面積擾動失穩等罕見難題。福州地鐵集團積極組織國內知名專家研究論證,優化施工方案,攻克過江難題。
南三區間過江段,是整個濱海快線項目施工難度最大、風險最高的工點之一。盾構機挖掘至過江段210米處閩江大橋下方時,遇到了“攔路虎”——F10斷裂帶。
施工單位中鐵八局項目盾構總工周武夷介紹,盾構機走行路線需要穿越的斷裂破碎地層,包含了含泥卵石、風化花崗岩等10多種軟硬不均的不良地質,上部覆土松散易坍塌,底部岩石強度高。這樣複雜的地質情況,易發生隧道軸線偏移、沉降超限、刀具異常破損、泥漿滯排等問題,給盾構機掘進帶來極大挑戰。
而最大的問題,就是大石塊造成的盾構機滯排。周武夷介紹,盾構機每掘進一點,破碎地層的大石塊就從上部接連滾落,掉落進泥水倉。石塊平均每個有小茶几大小。最大一塊高1.2米、直徑0.5米、重約600公斤,三個班次的工人共花了15個小時才把它拉出泥水倉。
面對種種困難,福州地鐵集團先後召開21次專家論證會。2022年10月至今,工人頂着相當於水深36米的高壓進倉人工清理石塊、鋼板等異物,處理滯排問題,累計進行434班次,清出大型異物350多件。2023年3月17日,南三區間右線過江;6月14日,左線抵達閩江南岸。
異物阻路致江面冒漿 搶險九天九夜“脫困”
15日,記者在該項目監控中心外的開倉異物展示&看到,架子上除了開倉搬運出的大小不一的石塊,還有20多塊鋼鐵異物殘片,最大的長達1米、寬0.5米。
這些鋼鐵殘片怎麼來的呢?周武夷介紹,除了斷裂帶破碎地層,南三區間在下穿閩江施工中還遇到江底鋼鐵異物阻擋。2022年12月,右線盾構挖掘至過江段91米時,遇到許多不明鋼鐵殘片擋在盾構機開挖範圍內。掘進過程中,盾構機刀盤帶動鋼鐵殘片轉動,造成盾構機前方地質失穩,形成滲水通道,江面出現大面積冒漿;江底砂層漏斗式塌陷,造成盾構機刀盤抱死,無法掘進。
福州地鐵集團立即啟動應急程序,組織施工應急船進場加固。當時,搶險位於閩江北岸通航道位置,福州地鐵集團協調福州海事局等單位,保障施工應急船作業順利開展。通過9天9夜連續注漿施工,盾構機順利“脫困”,實現復推。
在倉山下穿1號線 最小垂直距離4.8米
據介紹,在完成過江後,南三區間盾構機即將開始穿越1012米的複合地層,地層變化快,地質情況複雜,施工難度大。其中,在接近上藤站時將下穿福州地鐵1號線,該處最小垂直距離僅4.8米,為一級風險源。福州地鐵集團將通過提前加固地層、實時自動化監測1號線變形數據、檢查更換刀具等措施,確保盾構機快速、順利地完成後續施工。
□相關鏈結
火車站40分鐘通達長樂機場
濱海快線起點為福州火車站,終點為文嶺站。線路總長約62.4公里,設站15座(預留2座),平均站間距5.2公里,全線總投資383億元。
截至5月底,15個車站工程已全部開工,12個車站主體結構封頂;17個盾構區間已有11個區間雙線貫通,3個區間單線貫通,3個高架區間完成。
濱海快線是省內首條實現公交化運營的城際鐵路,與多條福州地鐵線、國鐵線快捷高效銜接。該線路首次採用地鐵列車型號中寬度最大、載客量最大的市域A型車,運行時速達140公里,可實現福州主城中心與濱海新城30分鐘通達,火車站與長樂機場40分鐘通達的目標。(記者 趙錚艷 陳暖)
