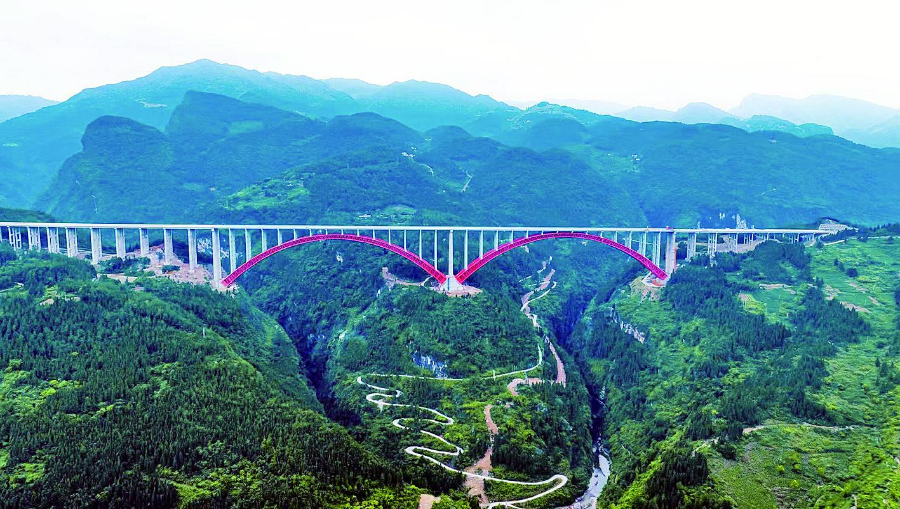

渝湘復線高速
昨日,重慶高速集團發布消息,集團14個公路項目和6個水運項目,截至目前總投資達316億元,預計年底投資達340億元以上,超額完成年度目標任務。目前,多條高速公路、港口工程正加快建設,力爭各項目早日建成投運。
渝湘復線高速
巴南至武隆、彭水至酉陽段可通車
在渝湘復線高速黎香湖服務區施工現場,工人們正忙着服務區內部裝修收尾工作。黎香湖服務區位於南川區,是渝湘復線高速沿線規模最大的服務區,按規劃共設置599個停車位(含充電樁車位110個)。值得一提的是,該服務區將打造為交旅融合的開放式服務區。在該服務區北側周邊擬建旅游快速通道,開通旅游專線觀光線,與當地旅游資源聯動發展。
據了解,渝湘復線高速公路由巴南至彭水段、彭水至酉陽段和武隆至道真(重慶段)3條路組成,3個項目總里程280公里。重慶高速集團介紹,渝湘復線高速公路巴南至武隆段、彭水至酉陽段已具備通車條件。待全線建成後,從重慶中心城區前往酉陽,較既有渝湘高速縮短車程約60分鐘,能夠有效緩解既有渝湘高速擁堵狀況,對進一步開發沿線旅游資源、推進交旅融合,帶動沿線經濟社會持續快速發展等具有深遠意義。
巫雲開高速
開州至雲陽聯絡通道將+1
日前,巫雲開高速望樂隧道順利貫通,至此,巫雲開高速全線21座隧道已全部實現雙線貫通。
巫雲開高速(巫溪—雲陽—開州),全長118.62公里,採用雙向四車道高速公路標準建設,設計速度80公里/小時。其中,巫雲開高速開州至雲陽沙市段已具備通車條件,通車後開州至沙市的車程將由目前的90分鐘縮短至50分鐘左右,有效改善區域出行條件,增加開州至雲陽的聯絡通道。巫雲開高速沙市至巫溪段長約68公里,總體建設進度達90%,目前正加速推進路面、房建、機電、交安、綠化等後續工程建設,力爭早日具備通車條件。
重慶高速巫雲開建設有限公司&&,待巫雲開高速全線建成後將串起紅池壩、雪寶山、漢豐湖、龍缸、大寧古城、張飛廟等旅游景點,助推沿線旅游資源開發,對助力全面鄉村振興具有重要意義。
萬開達高速
寨子坡、漆樹梁大橋架梁完成
在萬開達高速現場,建設也是一片熱火朝天,工人們操作架橋機正加快推進橋梁建設。
施工方中鐵二十五局相關負責人介紹,他們承建的寨子坡大橋、漆樹梁大橋等已全部架梁完成,這也為後續其他大橋的架梁打通了運輸通道。按計劃,明年4月標段將完成所有架梁工作。萬開達高速是恩施至廣元國家高速公路萬州至開江段,路線全長50.8公里,按雙向四車道設計,設計時速為100公里。萬開達高速建成後,將與G42滬蓉高速相連,成為渝東北地區和川東北地區&&的主通道,屆時重慶萬州至四川開江將實現高速公路直連,兩地距離將由目前的80公里縮短至47.5公里左右,通行時間縮短至半小時左右。
奉建高速
大溪河特大橋進入架梁階段
記者從重慶高速集團了解到,作為奉建高速全線控制性工程——大溪河特大橋已進入架梁階段。大溪河特大橋位於奉節縣與巫山縣交界處,跨越大溪河,橋梁全長1624米,主跨為650米。其中,奉節岸主塔高312.4米,巫山岸主塔高296.4米,為目前在建的亞洲第一跨度雙邊工字形組合梁斜拉橋。
針對大橋主塔高,全程高空施工且易受大風等不良氣候因素影響,主塔在建設中採用智能液壓爬模,實現數字化控制與管理,大大減少在爬升過程中的人工操作,降低異常風險。同時,塔吊也進行了智能化改造。其中,吊鉤可視化系統確保了塔機司機能觀察吊鉤周圍實時的視頻圖像。加裝防碰撞系統,對塔機周圍的安全影響進行預警。此外,在大橋建設中,搭建起智慧橋梁系統,包含環境監測、橋梁監測、爬模監測、纜索吊監測、塔吊監測、升降機監測。
目前,大溪河特大橋兩主塔均已順利封頂。鋼主梁加工製造共105個節段,累計已完成加工製造37個節段,累計已安裝6個節段。
合璧津高速
上跨成渝高速大橋合龍
12月16日,隨着上跨成渝高速大橋最後一榀30米預製T梁平穩落下,合璧津高速項目璧山西至油溪樞紐段725片預製T梁架設任務全部完成,實現合璧津高速公路主線雙幅全線貫通。
“上跨成渝高速大橋是合璧津高速項目重難點工程之一,橋梁長332.08米。我們每天以架設7片T梁的速度推進,60多名施工人員全力奮戰,確保了大橋順利貫通。”負責承建的中鐵十九局相關負責人&&,接下來大橋將進入橋面施工和瀝青鋪設階段,為明年建成通車奮力衝刺。
合璧津高速全長約95.897公里,全線設計標準採用雙向四車道,其中起點至七塘段為雙向六車道,設計時速100公里。明年合璧津高速全線建成通車後,從璧山至合川將少繞行35公里,從璧山至江津將少繞行30公里,全線減少繞行距離長達65公里。
新田港
二期工程4個5000噸級散貨泊位完工
港口方面,萬州新田港二期工程已全部完成碼頭前沿&&、陸域堆場、生産與輔助建築物工程等;躉船、浮式起重機和裝船機已靠泊泊位,帶式輸送機安裝完畢。目前,新田港二期正在加緊安裝鬥輪堆取料機,按計劃推進交工和竣工驗收,為建成投運做好最後準備。
據了解,新田港二期建設4個5000噸級散貨泊位及配套設施,待投用後,新田港的集疏運能力和服務水平將進一步提升。
